運営管理令和3年度第10問

令和3年度 第10問 解説

問題文

あるジョブは7つの作業工程A〜Gで構成されている。各作業工程の作業時間と 作業工程間の先行関係が下表に示されるとき、このジョブの最短完了時間の値とし て最も適切なものを下記の解答群から選べ。 作業工程 作業時間 先行作業 A 6 B 5 C 2 A D 3 A,B E 1 C F 3 D G 2 E,F

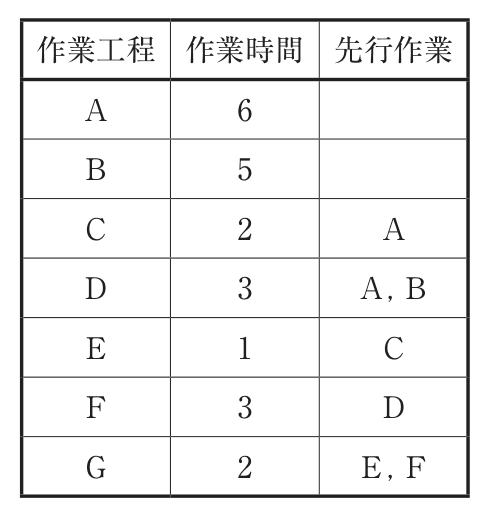

問題の図

図は問題冊子から転載しています。画像を押すと拡大して見られます。

ア11
イ13
ウ14正解
エ22

解説

正解はウ。クリティカルパスを求める。A→C→E→G:6+2+1+2=11。A→D→F→G:6+3+3+2=14。B→D→F→G:5+3+3+2=13。最長パスはA→D→F→G=14。よって最短完了時間は14。
