運営管理令和4年度第2問 設問1
令和4年度 第2問 設問1 解説
問題文

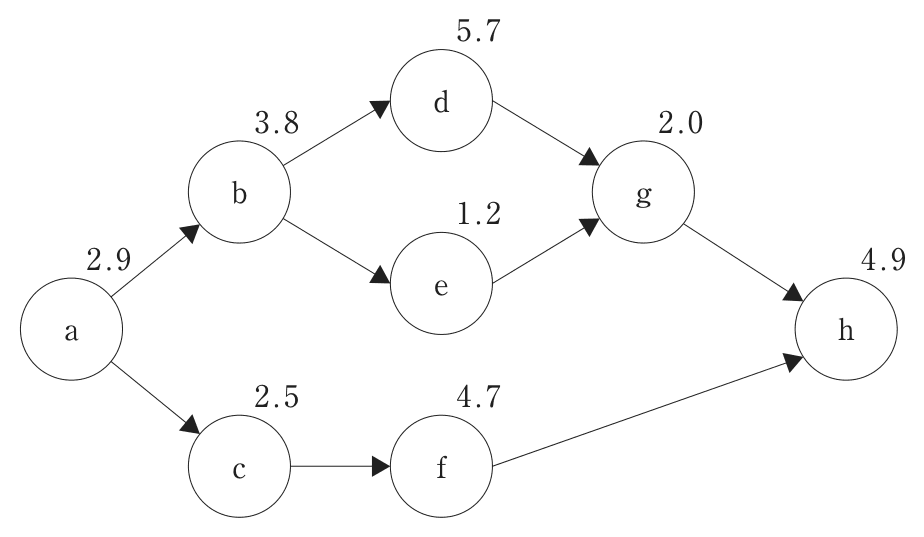

以下の文章を読んで、下記の設問に答えよ。 要素作業a〜hの先行関係が下図に示される製品を単一ラインで生産する。稼働 予定時間は700時間で、目標生産計画量は5,900個である。ただし、設定サイクル タイムは分単位の整数値とする。 5.7 d 3.8 2.0 b g 1.2 2.9 4.9 e a h 2.5 4.7 c f ※○は要素作業、○の右上の数字は要素作業時間(分)を表す。 (設問1) 目標生産計画量を達成することを前提に、生産ラインの各工程に要素作業を割 り付けた。その割り付けの組み合わせとして、最も適切なものはどれか。 【設問1】
ア第1工程:a 第2工程:b、c 第3工程:d 第4工程:e、h 第5工程:f、g
イ第1工程:a、b 第2工程:c、e 第3工程:d 第4工程:f、g 第5工程:h正解
ウ第1工程:a、b 第2工程:c、f 第3工程:d、e 第4工程:g、h
エ第1工程:a、b、c 第2工程:d、e、g 第3工程:f、h
オ第1工程:a、b、e 第2工程:d、g 第3工程:c、f 第4工程:h (設問2) 生産ラインの編成効率として、最も近い値はどれか(単位:%)。
解説
ライン編成(設問1):稼働700時間、目標5,900個→設定サイクルタイム=700×60/5,900≒7.12分→整数で7分。先行関係と各作業時間の制約(各工程≦7分)を考慮した正しい割り付けがイ(第1工程:a,b、第2工程:c,e→実際には先行関係に沿った割り付けであり工程数5)。各選択肢を検証し先行関係を破らず各工程の合計時間が7分以下になる組み合わせを選ぶ。
