運営管理令和7年度第7問
令和7年度 第7問 解説
問題文

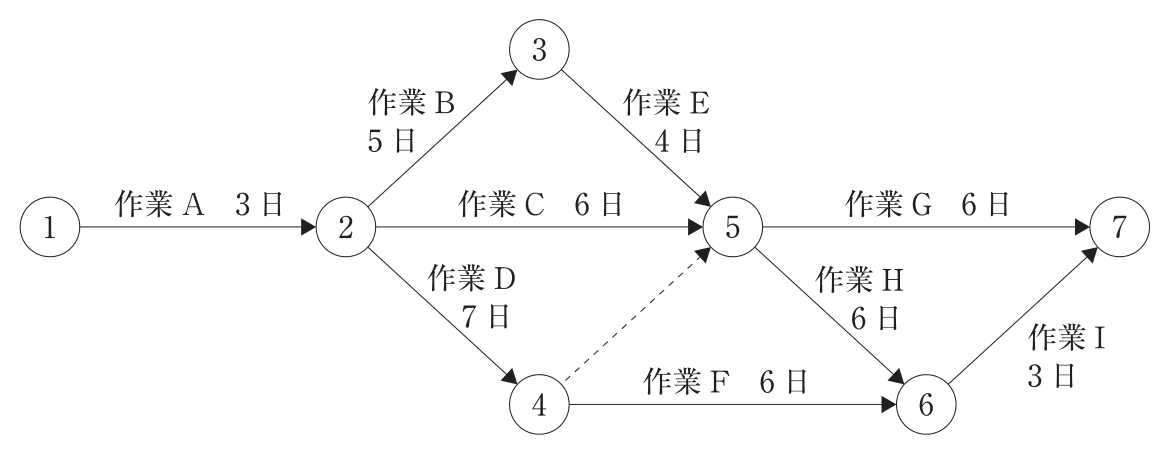

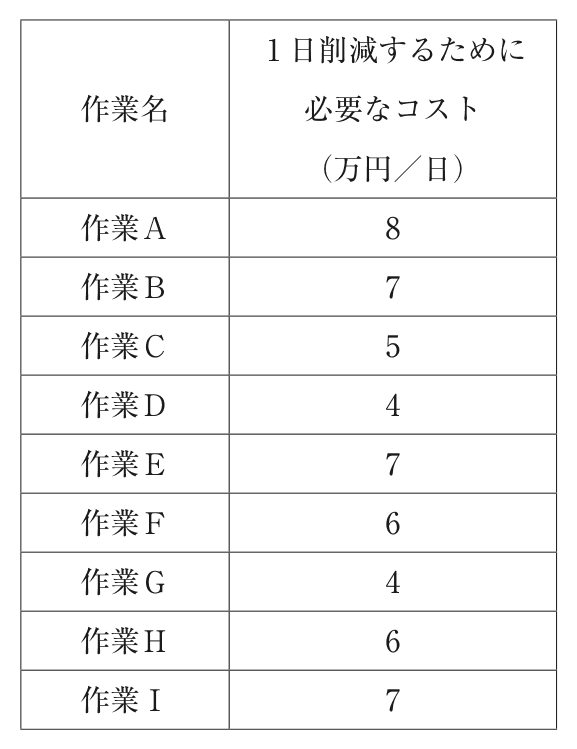

プロジェクトマネジメントを行うために、以下のPERT図を作成した。さらに、 プロジェクトを構成する各作業の作業時間を、1日削減するために必要なコストを 下表に示した。プロジェクトのクリティカルパスを2日短くするために必要となる コストとして、最も少ないものを下記の解答群から選べ(単位:万円)。なお、各作 業の作業時間は、最大で2日削減できる。 1日削減するために 作業名 必要なコスト (万円/日) 作業A 8 作業B 7 作業C 5 作業D 4 作業E 7 作業F 6 作業G 4 作業H 6 作業I 7 DD11JJII22002255..iinndddd 66 22002255//0077//0099 2211::3388::3322
ア10
イ11
ウ12正解
エ13
オ14
解説
PERT図のクリティカルパスを2日短縮するには各パス経由の作業コストを比較し最小コストを選ぶ。1日目・2日目でそれぞれ最安作業を選択した結果、最小コストは12万円。ウが正解。
