開発に関するガイドライン
この節の解説動画はプレミアム限定です。プレミアムなら全科目・全節が見放題!
プレミアムで見る開発にいくらかかる?予定通り進んでる?見積り手法と進捗管理の定量手法を学ぼう!
簡単にいうと
開発にいくらかかる?予定通り進んでる?見積り手法と進捗管理の定量手法を学ぼう!

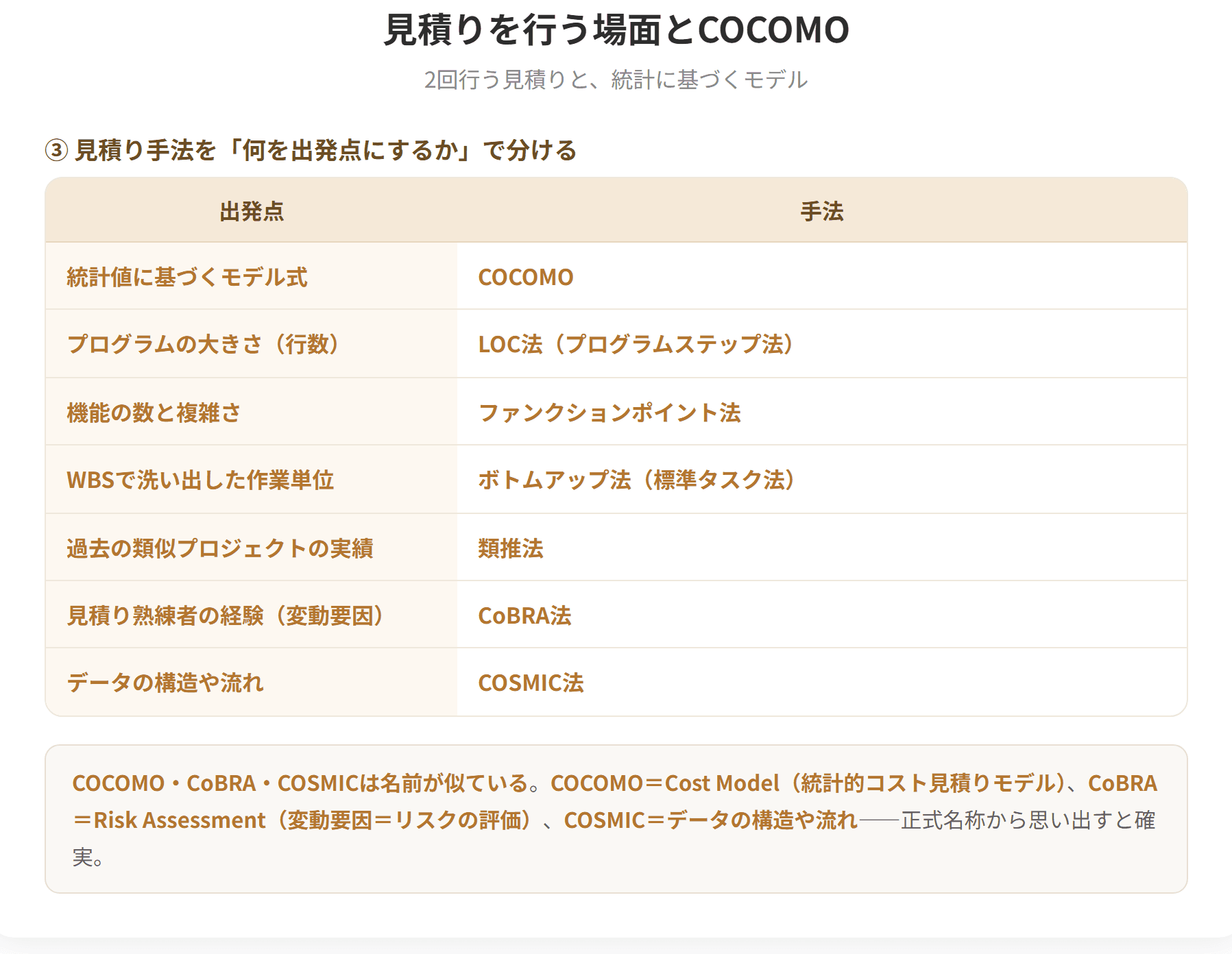

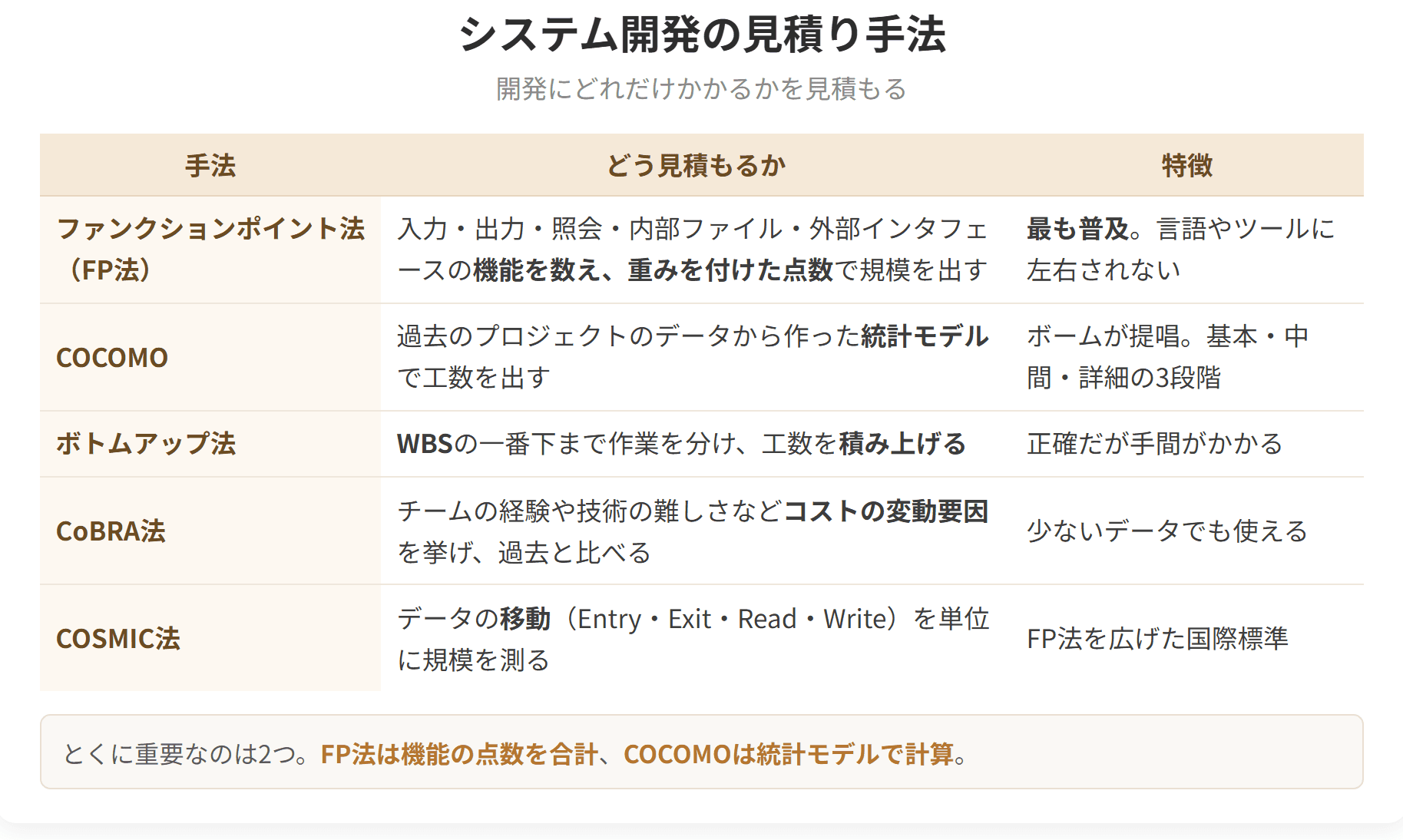

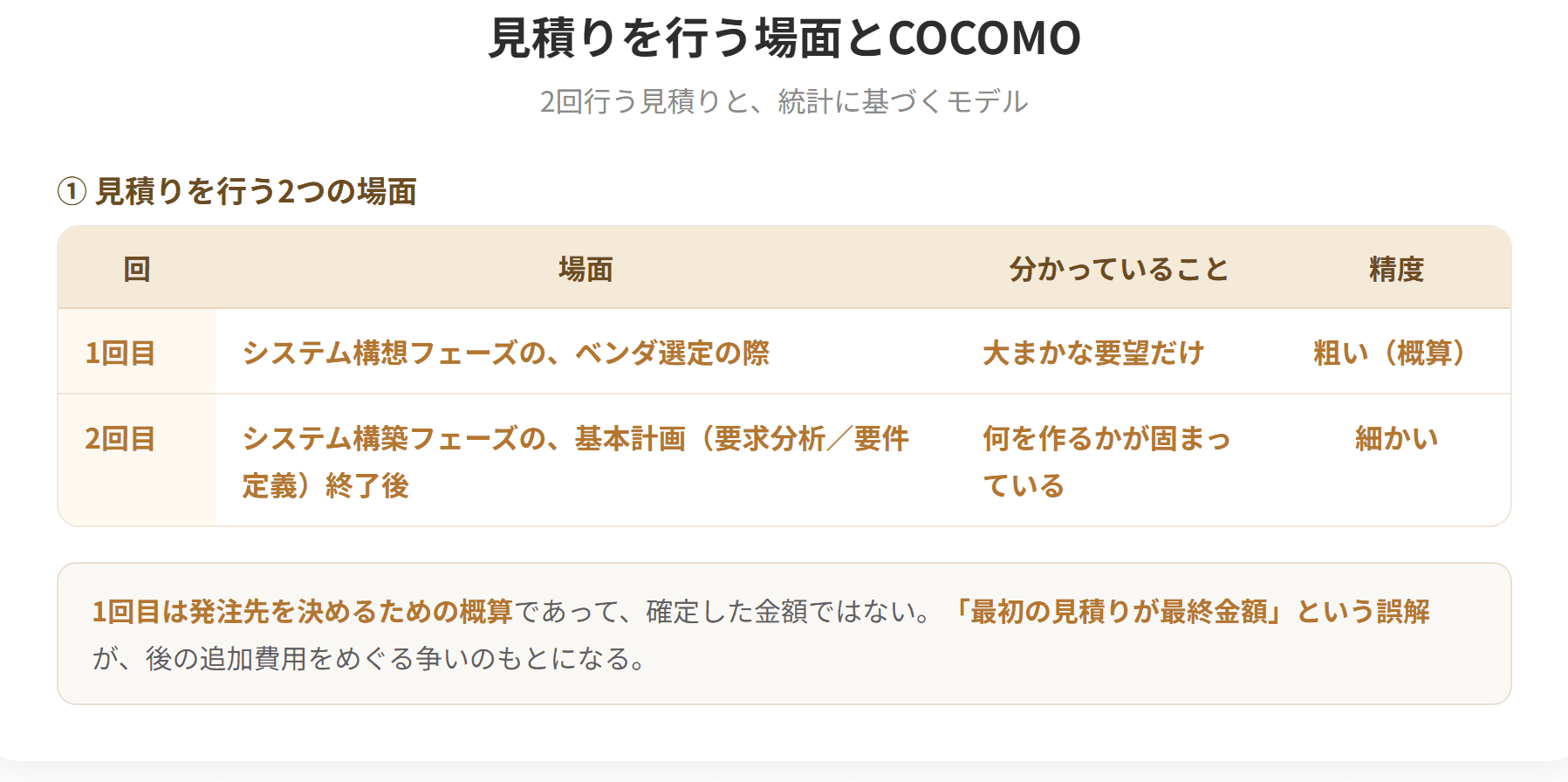

① 見積り手法
ソフトウェア開発の工数(コスト・期間)を見積もる手法は複数あり、それぞれ異なる考え方に基づいています。
| 手法 | 概要 | 特徴 |
|---|---|---|
| ファンクションポイント法(FP法) | ソフトウェアの機能(入力・出力・照会・内部ファイル・外部インタフェース)を抽出し、機能ごとに重み付けした点数で規模を算出する | 最も広く普及している見積り手法。言語やツールに依存しない |

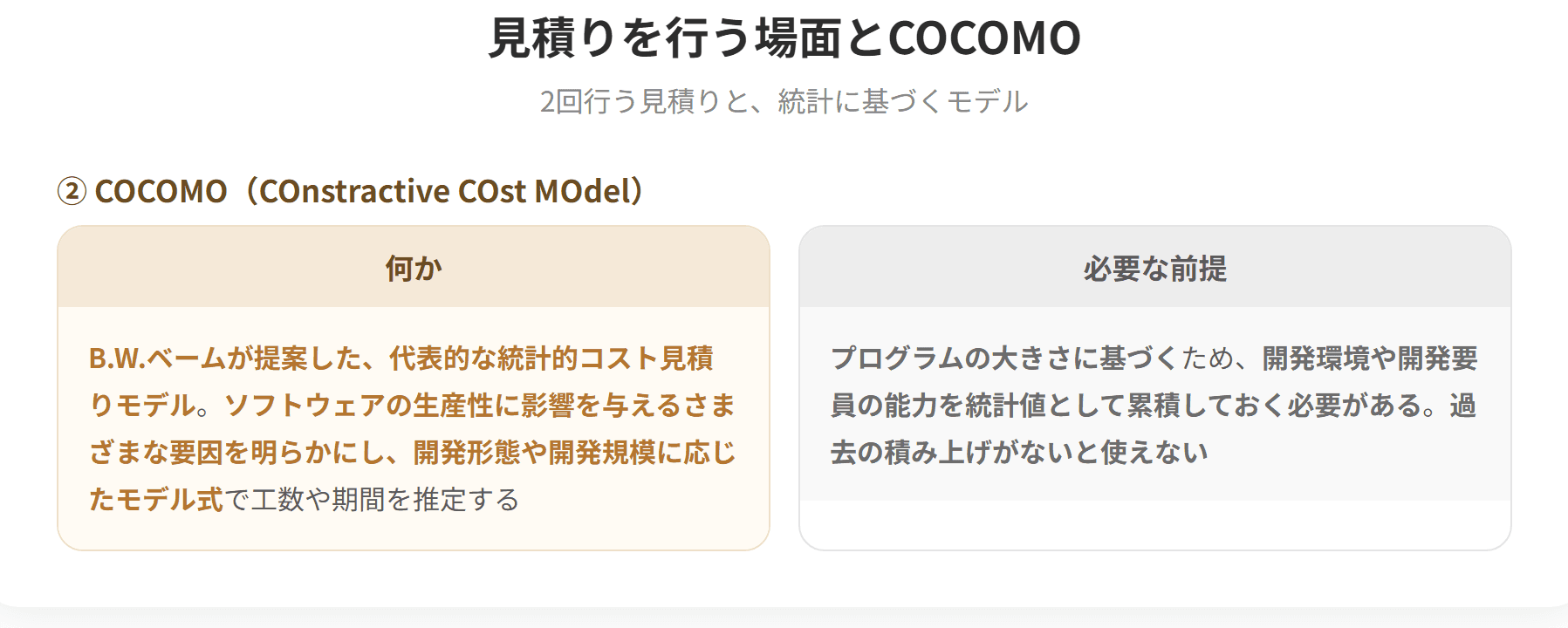

| COCOMO(ココモ) | 過去のプロジェクトデータに基づく統計的回帰モデルで工数を算出する | ボーム(Boehm)が提唱。基本/中間/詳細の3段階がある |
| ボトムアップ法 | WBS(作業分割構造)の最下位レベルまで作業を分解し、それぞれの工数を積み上げて全体を算出する | 正確だが手間がかかる。作業範囲が明確な場合に有効 |

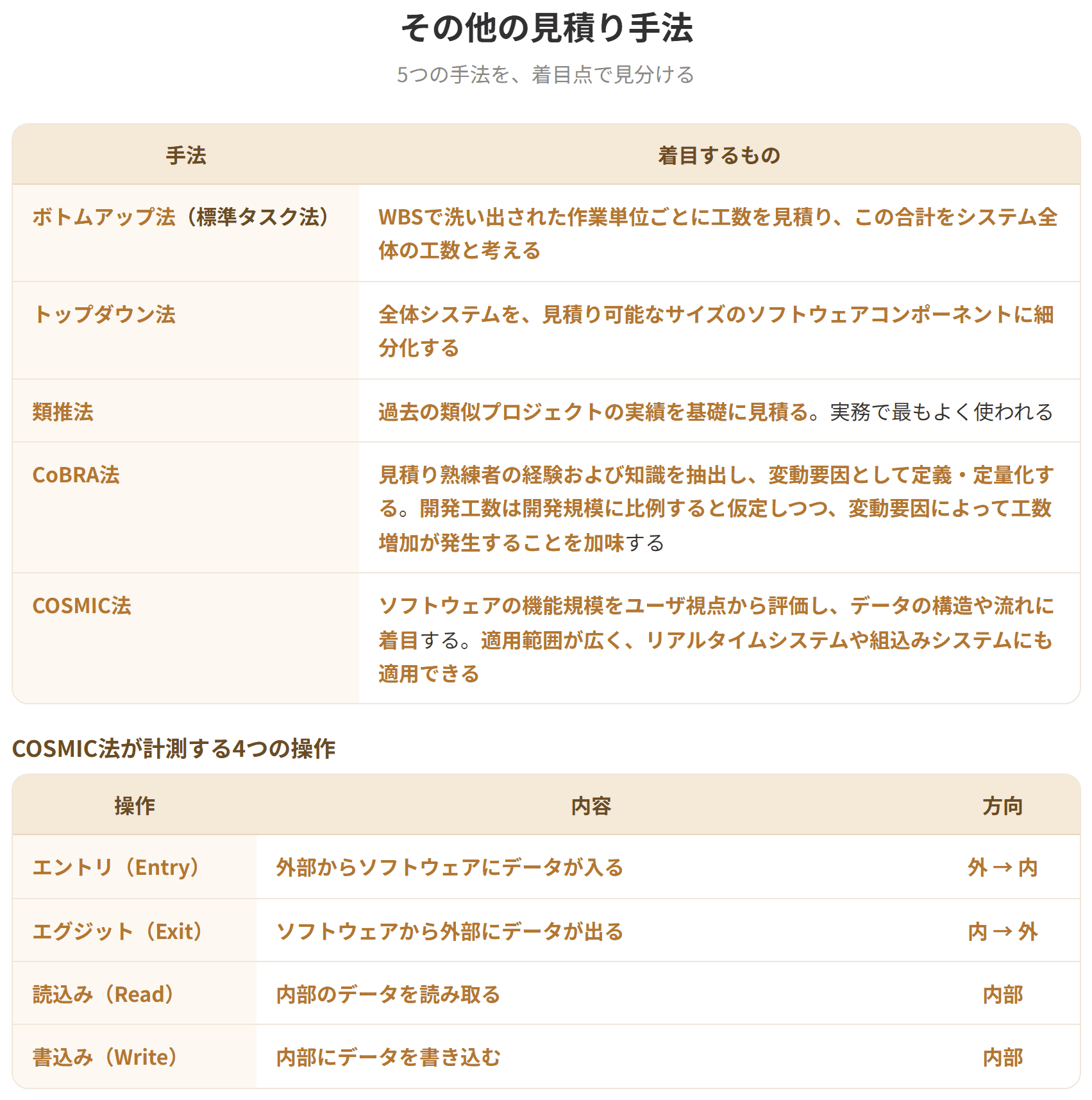

| CoBRA法 | コスト変動要因(チームの経験、技術的複雑さ等)を特定し、過去プロジェクトとの比較で見積もる | 変動要因を明示できる。少ないデータでも適用可能 |
| COSMIC法 |
試験ではファンクションポイント法とCOCOMOが特に重要です。FP法は「機能の種類と複雑さに応じた点数を合算する」、COCOMOは「統計モデルに基づいて計算する」という違いを押さえましょう。
**
具体例
EVMSの計算を、具体的なプロジェクトで追ってみましょう。
あるシステム開発プロジェクトで、以下のデータが得られたとします。
CPI(コスト効率): CPI = EV ÷ AC = 500 ÷ 700 ≒ 0.71
→ 1未満なので予算超過状態。1万円分の作業に約1.4万円かかっている計算です。
SPI(スケジュール効率): SPI = EV ÷ PV = 500 ÷ 600 ≒ 0.83
→ 1未満なのでスケジュール遅延状態。計画の83%しか進んでいません。
EAC(完了時見積り): EAC = AC + (BAC - EV) ÷ CPI
= 700 + (1000 - 500) ÷ 0.71 ≒ 700 + 704 ≒ 1,404万円
当初予算1,000万円に対して、完了時には約1,400万円かかる見通しです。この結果を見て、コスト削減策やスケジュール短縮策(ファストトラッキングやクラッシング)を検討することになります。
試験のポイント
動画・テキスト・過去問・AI添削まですべて網羅!
予備校代の1/10以下で、独学の不安をまるごと解決できます
| FP法を拡張した国際標準。リアルタイムシステムにも対応 |
